सोलर पैनल इंस्टॉलेशन प्रक्रिया: चरण-दर-चरण गाइड
साइट सर्वे और सब्सिडी मंज़ूरी से लेकर माउंटिंग, वायरिंग, नेट मीटर और कमीशनिंग तक — रूफटॉप सोलर इंस्टॉलेशन का हर चरण और हर चरण में लगने वाला समय।

रूफटॉप सोलर इंस्टॉलेशन में क्या होता है, यह जानने से योजना बनाने, सही सवाल पूछने और कटौती पकड़ने में मदद मिलती है। असली काम कुछ ही दिनों में हो जाता है, लेकिन पहली कॉल से बचत शुरू होने तक के पूरे सफ़र में सर्वे, मंज़ूरियाँ और जाँच शामिल हैं। यहाँ हर चरण क्रम से है।
संक्षिप्त जानकारी और समय-सीमा
| चरण | क्या होता है | सामान्य समय |
|---|---|---|
| 1. परामर्श | बिल और ज़रूरत समझना | 1 दिन |
| 2. साइट सर्वे | छत, छाया और बिजली की जाँच | 1 दिन |
| 3. डिज़ाइन और कोटेशन | सिस्टम साइज़, लेआउट, कीमत | 2–5 दिन |
| 4. मंज़ूरियाँ | सब्सिडी आवेदन, DISCOM व्यवहार्यता | 1–3 हफ़्ते |
| 5. इंस्टॉलेशन | स्ट्रक्चर, पैनल, वायरिंग | 1–3 दिन |
| 6. नेट मीटर और जाँच | DISCOM मीटर और जाँच | 1–4 हफ़्ते |
| 7. कमीशनिंग और सब्सिडी | सर्टिफ़िकेट, फिर बैंक में राशि | अलग-अलग |
मंज़ूरी वाले चरण आपके DISCOM के काम के बोझ पर बहुत निर्भर करते हैं, इसलिए समय-सीमा बदल सकती है।
चरण 1: निःशुल्क परामर्श
शुरुआत आपके बिजली बिल, मासिक यूनिट, स्वीकृत लोड और एयर कंडीशनर जोड़ने जैसी योजनाओं पर बातचीत से होती है। इससे सिस्टम का मोटा साइज़ और बजट तय होता है।
चरण 2: साइट सर्वे
एक तकनीशियन आकर:
- उपयोगी, छाया-रहित छत का क्षेत्र नापता है
- दिन भर पानी की टंकी, मुंडेर, पेड़ों और आसपास की इमारतों की छाया जाँचता है
- छत की हालत और ढाँचे का निरीक्षण करता है
- मेन बिजली बोर्ड, मीटर की जगह और अर्थिंग जाँचता है
- छत से मीटर तक केबल का रास्ता तय करता है
यह चरण न छोड़ें। बिना सर्वे का कोटेशन सिर्फ़ अंदाज़ा है।
चरण 3: सिस्टम डिज़ाइन और कोटेशन
सर्वे के आधार पर इंस्टॉलर पैनल लेआउट डिज़ाइन करता है, इन्वर्टर चुनता है, और केबल व सुरक्षा उपकरणों का साइज़ तय करता है। एक अच्छे कोटेशन में ये लिखा होता है:
- पैनल का ब्रांड, मॉडल, वॉटेज, और DCR व ALMM स्थिति
- इन्वर्टर का ब्रांड, मॉडल और क्षमता
- स्ट्रक्चर का मटेरियल और ऊँचाई
- सारे सुरक्षा उपकरण, अर्थिंग और लाइटनिंग अरेस्टर
- वारंटी और सर्विस की शर्तें
- कुल कीमत, GST, और कौन-से कागज़ी काम व शुल्क शामिल हैं
चरण 4: सब्सिडी आवेदन और मंज़ूरियाँ
PM सूर्य घर सब्सिडी लेने वाले घरों का आवेदन राष्ट्रीय पोर्टल पर जमा होता है और DISCOM तकनीकी व्यवहार्यता जाँचता है। इंस्टॉलेशन व्यवहार्यता मंज़ूरी के बाद ही शुरू होना चाहिए। पहले लगा देना सब्सिडी की समस्याओं का एक आम कारण है। देखें हमारी सब्सिडी गाइड।

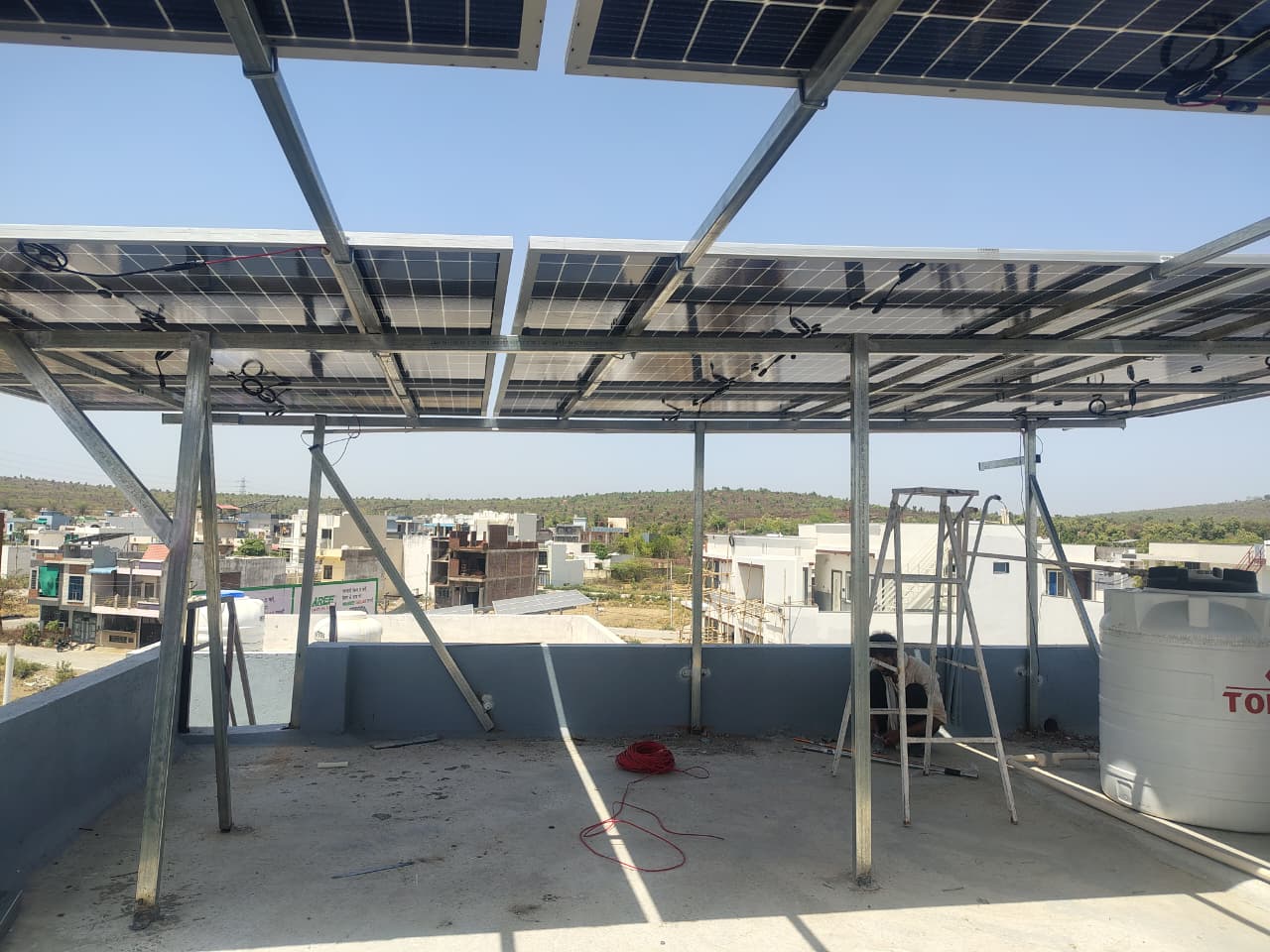

चरण 5: इंस्टॉलेशन
यह वह हिस्सा है जो आपको दिखता है, और घर के लिए आमतौर पर एक से तीन दिन में पूरा हो जाता है:
- स्ट्रक्चर लगाना। माउंटिंग फ्रेम एंकर या बैलास्ट से छत पर लगाए जाते हैं, तय झुकाव और दिशा के साथ।
- पैनल लगाना। पैनल रेल पर क्लैंप किए जाते हैं।
- DC वायरिंग। पैनल मेल खाते MC4 कनेक्टर से स्ट्रिंग में जोड़े जाते हैं, और UV-रोधी केबल कंड्यूट में DC डिस्ट्रीब्यूशन बॉक्स तक ले जाई जाती है।
- इन्वर्टर लगाना। इन्वर्टर छायादार, हवादार जगह पर लगाया जाता है, आमतौर पर मेन बोर्ड के पास।
- AC वायरिंग। इन्वर्टर AC डिस्ट्रीब्यूशन बॉक्स के ज़रिए घर की बिजली व्यवस्था से जुड़ता है।
- अर्थिंग और लाइटनिंग प्रोटेक्शन। अलग अर्थिंग पिट और लाइटनिंग अरेस्टर सिस्टम की रक्षा करते हैं।
- टेस्टिंग। सिस्टम चालू करने से पहले वोल्टेज, पोलैरिटी और इंसुलेशन जाँचे जाते हैं।
चरण 6: नेट मीटर लगना और जाँच
इंस्टॉलेशन के बाद नेट मीटर के लिए आवेदन होता है। DISCOM आपका मौजूदा मीटर बदलकर बाय-डायरेक्शनल नेट मीटर लगाता है और सुरक्षा व नियमों के पालन के लिए इंस्टॉलेशन की जाँच करता है।
चरण 7: कमीशनिंग और सब्सिडी जमा
जाँच पास होने पर कमीशनिंग सर्टिफ़िकेट जारी होता है। सब्सिडी आवेदकों के बैंक विवरण फिर पोर्टल पर जमा होते हैं और सब्सिडी आपके खाते में आती है।
कमीशनिंग के बाद
- मॉनिटरिंग ऐप सेट करें और रोज़ का उत्पादन देखें।
- अगले बिल जाँचें कि भेजी गई यूनिट सही दिख रही हैं।
- सारे दस्तावेज़ सँभालकर रखें: इनवॉइस, वारंटी कार्ड, कमीशनिंग सर्टिफ़िकेट और नेट मीटर की जानकारी।
- समय-समय पर सफ़ाई और सालाना जाँच तय करें। क्या करना है, यह हमारी रखरखाव चेकलिस्ट बताती है।
अक्सर पूछे जाने वाले सवाल
रूफटॉप सोलर लगाने में कितना समय लगता है?
आम घर के लिए असली इंस्टॉलेशन में एक से तीन दिन लगते हैं। मंज़ूरियों और नेट मीटर समेत पूरी प्रक्रिया में आपके DISCOM के हिसाब से आमतौर पर कई हफ़्ते लगते हैं।
क्या नेट मीटर लगने से पहले सोलर बिजली इस्तेमाल कर सकते हैं?
आमतौर पर नहीं। ग्रिड से जुड़े सिस्टम सामान्य रूप से तब तक बंद रखे जाते हैं जब तक नेट मीटर न लग जाए और DISCOM कनेक्शन को मंज़ूरी न दे दे। अपने इलाके के नियमों के बारे में इंस्टॉलर से पूछें।
क्या इंस्टॉलेशन के दौरान घर पर रहना ज़रूरी है?
शुरुआत में छत तक पहुँच देने और लेआउट पक्का करने के लिए, और आखिर में हैंडओवर के लिए किसी का रहना चाहिए। पूरे समय मौजूद रहना ज़रूरी नहीं।
क्या घर को कोई नुकसान होगा?
पेशेवर इंस्टॉलर से नहीं। केबल कंड्यूट में साफ़ रास्तों से जाती हैं, और छत पर फ़िक्सिंग का तरीका रिसाव से बचने के हिसाब से चुना जाता है। काम शुरू होने से पहले केबल का रास्ता और माउंटिंग का तरीका तय कर लें।
